JURNAL DE ȘANTIER | Avantgarden3 faza V | IUNIE 2025

Iunie 2025
Jurnal de Șantier
Maurer Avantgarden3

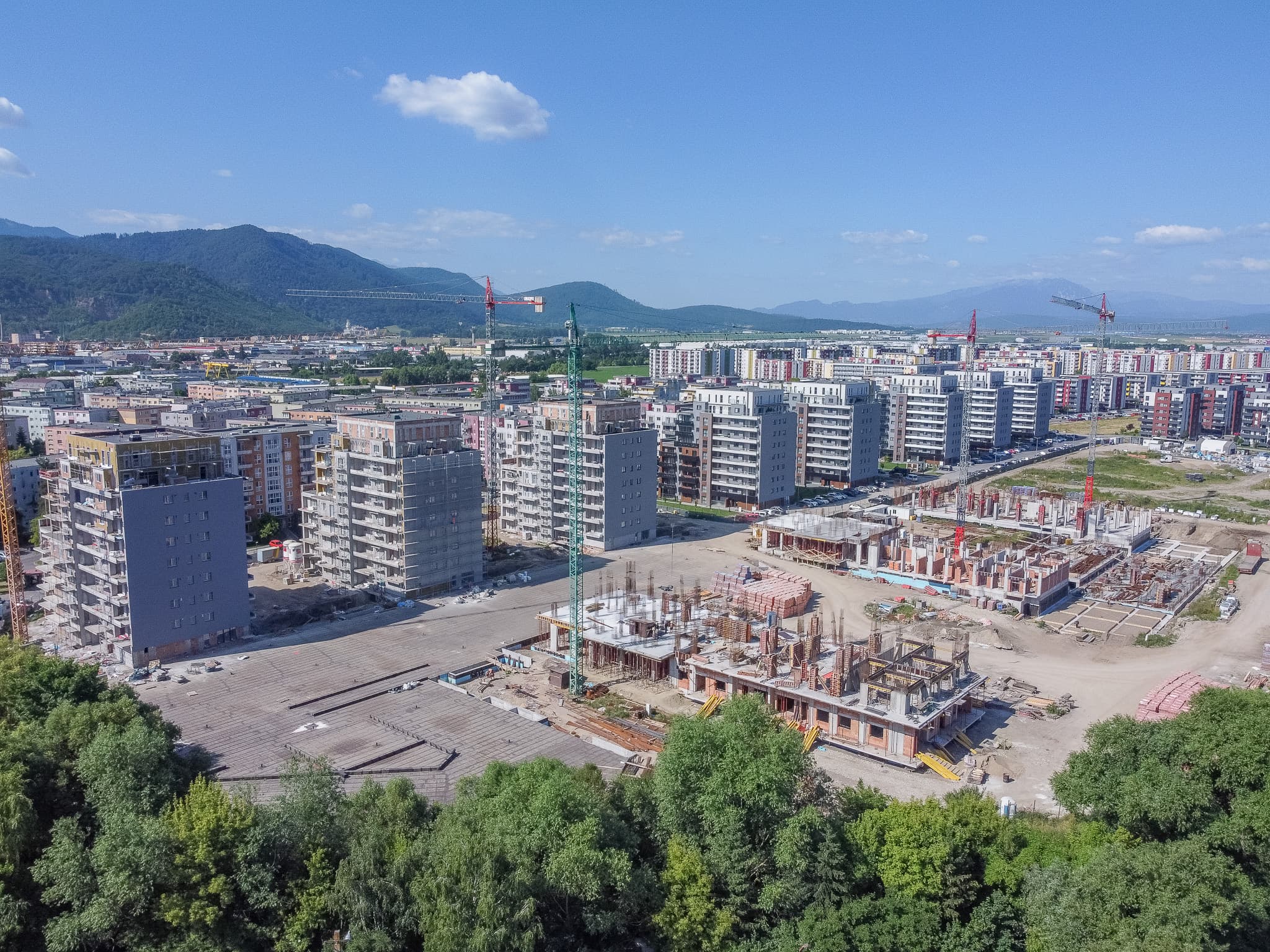

Jurnal de șantier întocmit în data de 26 iunie 2025 cu privire la stadiul lucrărilor pentru imobilele din faza V a proiectului Avantgarden3 Brașov.
BLOC B95 (D + P + 7E + 2R)
Lucrări finalizate
- Finisaje exterioare: Montare iluminator; Montare tâmplărie exterioară; Șapă terasă (inclus termoizolație, montare rigolă); Șapă terasă necirculabilă (inclus termoizolație);
- Finisaje interioare: Glafuri granit; Granit casa scării; Montaj lift; Șapă (apartament + hol și casa scării); Tencuială (apartament + hol și casa scării);
- Infrastructură: Egalizare; Hidroizolații demisol / subsol; Pereți demisol / subsol; Placă peste demisol / subsol; Realizare fundații continue; Șapă demsiol / subsol; Săpătură; Stâlpi demisol / subsol; Tencuială demisol / subsol; Termo demisol / subsol; Termoizolat tavane demisol / subsol; Trasare săpătură; Umpluturi;
- Instalații interioare: Instalații electrice la roșu; Instalații termice, sanitare la roșu;
- Structură: Placă; Stâlpi; Zidărie T12; Zidărie T30.
Lucrări în curs de execuție
- Finisaje exterioare: Hidroizolații balcoane (90%); Hidroizolații terasă (75%); Hidroizolații terasă necirculabilă (75%); Instalații electrice balcon (priză, iluminat) (50%); Șapă balcoane (90%); Termosistem (50%);
- Finisaje interioare: Glet (apartament + hol și casa scării) (98%); Granit holuri (99%); Gresie faianță (72%); Lucrări de rigips (apartament + hol și casa scării) (99%); Zugrăvit pereți și tavane (apartament + hol și casa scării) (9%);
- Infrastructură: Realizare guri de lup (ieșiri evacuare ALA) (30%);
- Rețele exterioare: Apă (90%); Canalizare, Pluvial (90%); Electric (curenți slabi, tari) (20%);
- Sistematizare verticală: Parcări și trotuare (30%); Umplutură blocuri (90%);
BLOC B96 (D + P + 7E + 2R)
Lucrări finalizate
- Finisaje exterioare: Hidroizolații balcoane; Hidroizolații terasa; Hidroizolații terasă necirculabilă; Montare iluminator; Montare tâmplărie exterioară; Șapă balcoane; Șapă terasă (inclus termoizolație, montare rigolă); Șapă terasă necirculabilă (inclus termoizolație);
- Finisaje interioare: Glafuri granit; Glet (apartament + hol și casa scării); Lucrări de rigips (apartament + hol și casa scării); Șapă (apartament + hol și casa scării); Tencuială (apartament + hol și casa scării)
- Infrastructură: Egalizare; Hidroizolații demisol / subsol; Pereți demisol / subsol; Placă peste demisol / subsol; Realizare fundații continue; Șapă demisol / subsol; Săpătură; Stâlpi demisol / subsol; Termo demisol / subsol; Trasare săpătură; Umpluturi;
- Instalații interioare: Instalații electrice la roșu; Instalații termice, sanitare la roșu;
- Structură: Placă; Stâlpi; Zidărie T12; Zidărie T30;
Lucrări în curs de execuție
- Finisaje exterioare: Instalații electrice balcon (priză, iluminat) (50%); Termosistem (50%);
- Finisaje interioare: Granit casa scării (99%); Granit holuri (88%); Gresie Faianță (76%); Montaj lift (60%); Zugrăvit pereți și tavane (apartament + hol și casa scării) (30%);
- Infrastructură: Termoizolat tavane demisol / subsol (50%);
- Rețele exterioare: Apă (90%); Canalizare, pluvial (90%); Electric (curenți slabi, tari) (30%);
- Sistematizare verticală: Parcări și trotuare (20%); Umplutură blocuri (90%);
BLOC B97 (D + P + 7E + 2R)
Lucrări finalizate
- Finisaje exterioare: Montare iluminator;
- Infrastructură: Egalizare; Hidroizolații demisol / subsol; Pereți demisol / subsol; Placă peste demisol / subsol; Realizare fundații continue; Șapă demisol / subsol; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
- Structură: Placă; Stâlpi; Zidărie T12; Zidărie T30;
Lucrări în curs de execuție
- Finisaje exterioare: Hidroizolații balcoane (80%); Hidroizolații terasă (50%); Hidroizolații terasă necirculabilă (30%); Instalații electrice balcon (priză, iluminat) (50%); Montare tâmplărie exterioară (90%); Șapă balcoane (40%); Termosistem (50%);
- Finisaje interioare: Glafuri granit (40%); Glet (apartament + hol și casa scării) (9%); Lucrări de rigips (apartament + hol și casa scării) (12%); Șapă (apartament + hol și casa scării) (58%); Tencuială (apartament + hol și casa scării) (52%);
- Infrastructură: Realizare guri de lup (ieșiri evacuare ALA) (50%); Termo demisol / subsol (90%);
- Instalații interioare: Instalații electrice la roșu (90%); Instalații termice, sanitare la roșu (82%);
- Rețele exterioare: Electric (curenți slabi, tari) (20%);
- Sistematizare verticală: Umplutură blocuri (90%);
BLOC B98 (D + P + 11E + 1R)
Lucrări finalizate
- Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
- Infrastructură: Hidroizolații demisol / subsol (50%); Termo demisol / subsol (50%);
- Structură: Placă (7%); Stâlpi (7%);
BLOC B99 (D + P + 11E + 1R)
Lucrări finalizate
- Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
- Infrastructură: Hidroizolații demisol / subsol (50%); Termo demisol / subsol (50%);
- Sistematizare verticală: Umplutură blocuri (50%);
- Structură: Stâlpi (7%); Zidărie T30 (6%);
BLOC B100 (D + P + 11E + 1R)
Lucrări finalizate
- Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
- Infrastructură: Hidroizolații demisol / subsol (50%); Termo demisol / subsol (50%);
- Sistematizare verticală: Umplutură blocuri (50%);
- Structură: Stâlpi (4%);
BLOC B101 (D + P + 11E + 1R)
Lucrări finalizate
- Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
- Infrastructură: Hidroizolații demisol / subsol (50%); Termo demisol / subsol (50%);
- Sistematizare verticală: Umplutură blocuri (50%);
- Structură: Stâlpi (4%);
BLOC B102 (D + P + 11E + 1R)
Lucrări finalizate
- Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
- Infrastructură: Hidroizolații demisol / subsol (90%); Termo demisol / subsol (80%);
- Sistematizare verticală: Umplutură blocuri (50%);
- Structură: Placă (8%); Stâlpi (11%); Zidărie T30 (8%);
Acum este momentul în care dorințele tale caută forma locului pe care să îl numești „acasă”.
Campanie Black Friday: Voucherele de discount (2.000 € – studio/1 cameră, 3.000 € – 2 camere, 5.000 € – 3 camere) se activează în perioada 1–30 noiembrie 2026 și sunt valabile până la 31.12.2026 pentru proiectele Maurer Avantgarden Brașov, Maurer Villas Brașov, Maurer Residence Târgu Mureș, Sighișoara și Constanța. Se aplică indiferent de modalitatea de plată, se pot cumula cu alte campanii active și nu se oferă contravaloarea lor în bani. Excepții: Nu sunt incluse în campanie apartamentele care beneficiază deja de alte promoții (DUPLEX B98-B102, B105 și B108). Detalii complete se regăsesc în Regulamentul campaniei.Află detalii promoție Black Friday
