JURNAL DE ȘANTIER | Maurer Villas Brașov | MARTIE 2026

Martie 2026
Jurnal de Șantier
Maurer Villas Brasov
BLOC V19 (D+P+2E+R):
- Finalizat 100%
BLOC V20 (D+P+2E+R)
Lucrări finalizate:
- Structura la rosu :100%
- Instalatii apa canal si electrice la rosu : 100%
- Sapa parter,ET 1,2 si R :100%
- Tencuieli parter, et 1,2 si R: 100%
- Glet finalizat : 100%
- Gresie , faianta finalizat :100%
- Lucrari de zugravit et P :100%
Lucrări în curs de execuție
- Termosistem : 80%
- Lucrari de zugravit et 1 ,2:30%
BLOC V21 (D+P+2E+R)
Lucrări finalizate:
- Structura la rosu : 100%
- Sapa P,et 1si et 2 :100%
- Tencuieli P,et 1si 2 : 100%
- Instalatii la rosu :100%
- Tamplarie PVC : 100%
- Glet et P ; 100%
Lucrări în curs de execuție
- Glet et 1 : 80%
- Gresie, faianta : P – 80%
BLOC V22 (D+P+2E+R)
Lucrări finalizate:
- Structura la rosu :100%
- Instalatii apa canal si electrice la rosu : -100%
- Sapa :100%
- Tencuieli : -100%
- Tamplarie PVC : 100%
Lucrări în curs de execuție
- Gresie,faianta : 10%
- Termosistem : 80%
BLOC V23 (D+P+2E+R)
Lucrări finalizate:
- Structura la rosu : D,P et 1,2 si R - 100%
- Zidarie demisol,et P : 100%
- Instalati la rosu et P :100%
Lucrări în curs de execuție
- Zidarie et 1 : 1%
BLOC V24 (D+P+2E+R)
Lucrări finalizate:
- Structura la rosu : D,P, et 1 si 2 - 100%
- Zidarie demisol: 100%
Lucrări în curs de execuție
- Structura la rosu et R : 20%
- Zidarie et P : 50%
BLOC V25 (D+P+2E+R)
Lucrări finalizate:
- Fundatii si pardosela demisol : - 100%
- Structura la rosu demisol: - 100%
Lucrări în curs de execuție
- Structura la rosu et P: - 80%
BLOC V27 (D+P+2E+R)
Lucrări finalizate:
- Fundatii si pardosela demisol : - 100%
Lucrări în curs de execuție
- Pereti beton armat : 0%

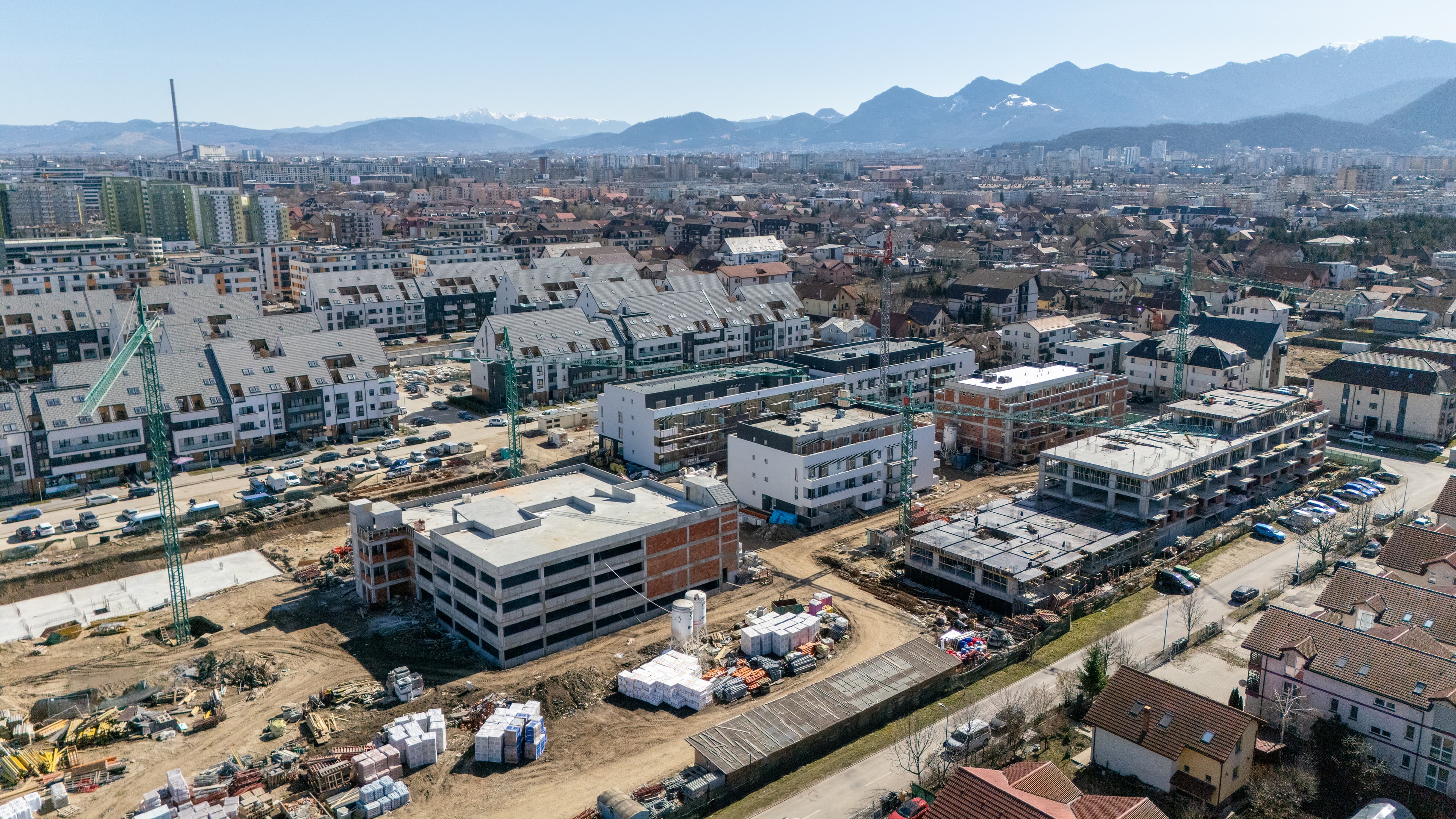

BLOC V32 – PARCARE
Lucrări finalizate:
- Săpături fundații: 100%
- Beton egalizare fundații: 100%
- Cofrare, armare și turnare beton fundații: 100%
- Umpluturi, armare și turnare pardoseală: 100%
- Cofrare, armare și turnare stâlpi demisol,parter,et 1,et 2: 100%
- Cofrare, armare și turnare beton placă peste demisol,parter, et 1,2 : 100%
- Tencuieli interioare: 100%
Lucrări în curs de execuție
- Tencuieli exterioare :50%
